完工事例
社寺|すべて
真光寺様新築工事
建築中レポート
- 1.2013年09月26日
-
書院の工事が始まりました
真光寺様の書院工事が始まりました。
瓦揚げをしています。
- 2.2013年10月15日
-
様書院の屋根工事が終了しました
書院の屋根写真です
- 3.2013年10月15日
-
書院の屋根工事が終了しました
今まで撮ったデーターが飛んでしまったので書院の写真はこの2枚しかありませんが載せます。
本堂の屋根工事は12月中頃からの予定です。
- 4.2013年10月30日
-
真光寺様 鬼名入れ
真光寺様の伽藍新築工事に伴い本堂、大鬼にご住職様、総代様にご記名いただきました。
遠い所ありがとうございました。
役瓦の製造も順次進めております。
- 5.2013年11月02日
-

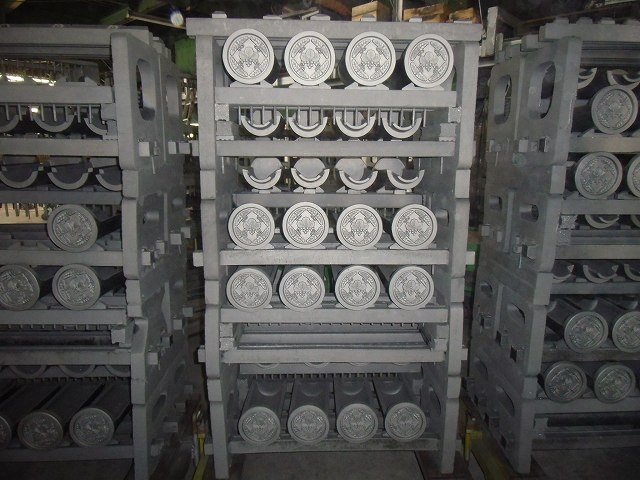

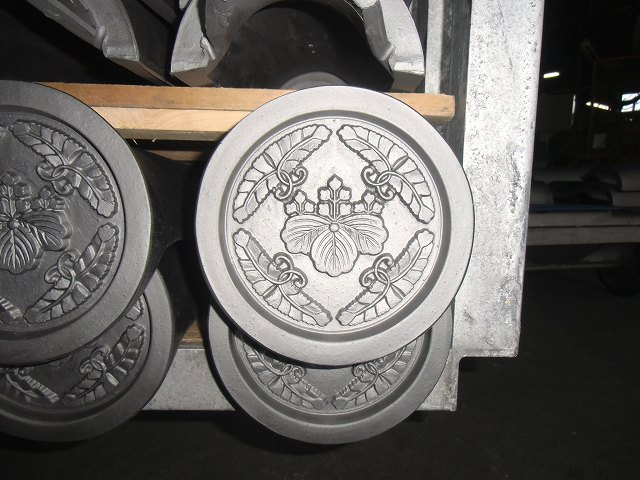

真光寺様の巴が焼き上がりました
本堂に使う巴が焼成が完了しました。
八藤に五三の桐、お寺様からのご依頼の紋です。
この後、破損しないように梱包し出荷を待ちます。
- 6.2013年11月02日
-

真光寺様の巴
焼き上がった巴のアップ写真です。
- 7.2013年11月18日
-

本堂の鉄骨
鉄骨の躯体が出来上がりました。
- 8.2013年11月22日
-
鉄骨の躯体に耐火野地
鉄骨の躯体に耐火野地です。
軒の反り 箕の甲の勾配等確認してきました。

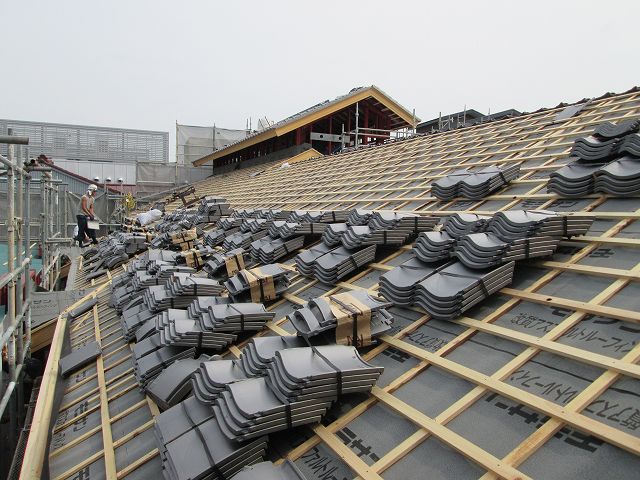

- 9.2014年03月13日
-

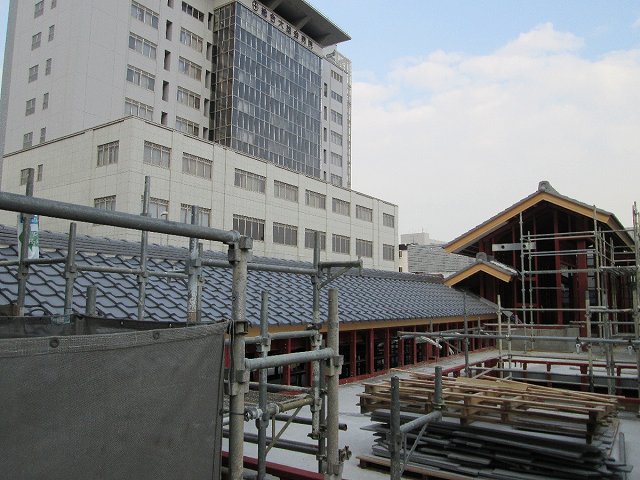

本堂の瓦葺き工事が始まりました
真光寺様 本堂の瓦葺き工事が始まりました。
- 10.2014年03月14日
-

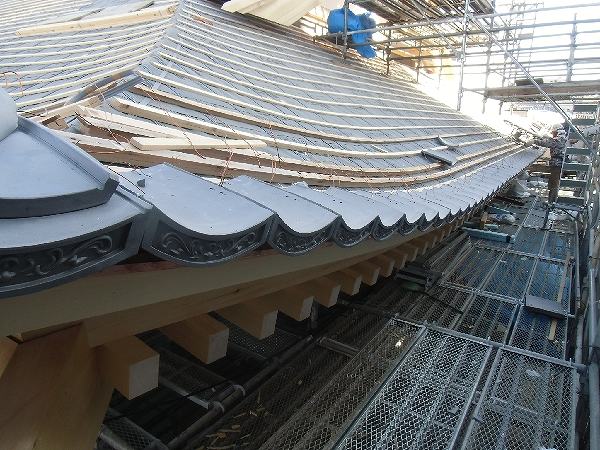

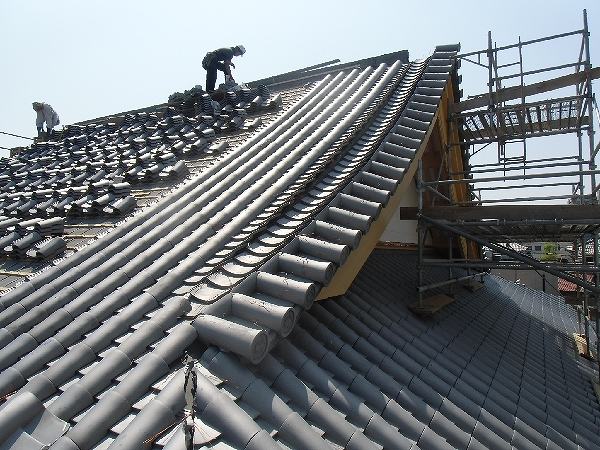

平唐草瓦を取り付け
軒の平唐草瓦を取り付けました。
- 11.2014年03月18日
-

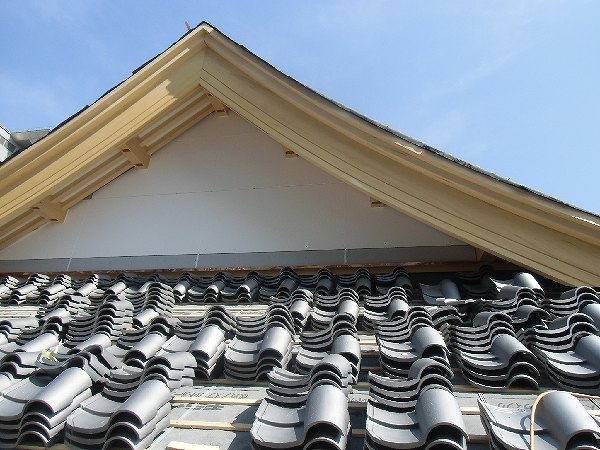

平場の施工開始
平場は飛鳥野2段瓦です。
通常、本葺き瓦は本平瓦を下に敷き、素丸瓦を上にかぶせて瓦を葺きますが、飛鳥野瓦は本平と素丸が一体になった瓦です。
- 12.2014年03月19日
-

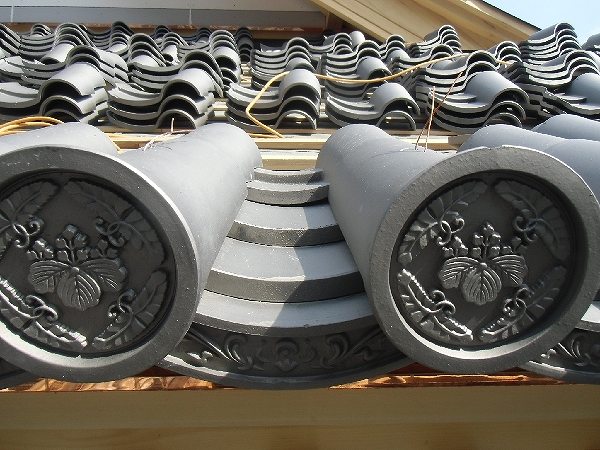

軒先の施工
軒先は特注の紋入り巴瓦です。
- 13.2014年04月11日
-
掛瓦の施工
軒先を全部取り付け掛瓦も取り付けました。
- 14.2014年04月11日
-

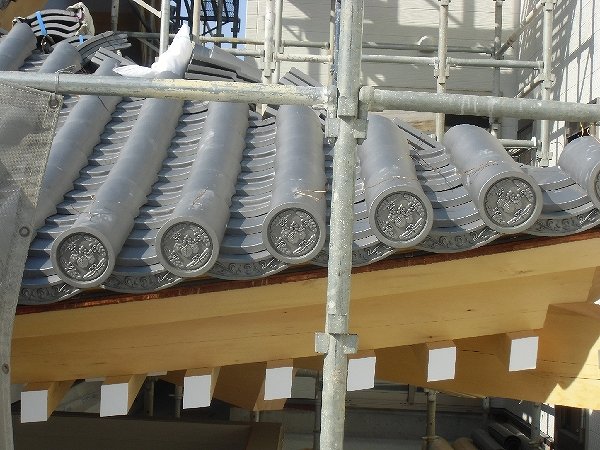

軒先の施工
軒巴瓦のサグリもしっかりとれています。
- 15.2014年04月11日
-
掛巴瓦のサグリ
掛巴瓦のサグリともしっかり合っています。
お寺の屋根は場所によって屋根勾配が変化します。
サグリは屋根勾配に合わせ巴瓦の模様の角度を一つづつ変えて作ることで、施工後は模様が同じ状態で見えるようにすることです。

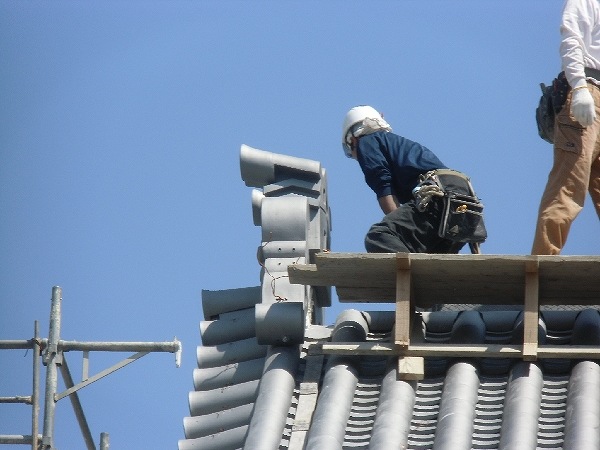

- 16.2014年04月15日
-

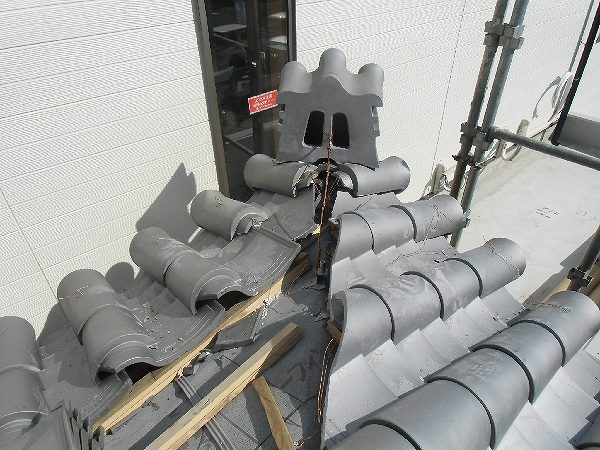

鬼立てをしました。
親鬼を取り付けているところです。
- 17.2014年04月15日
-
隅鬼の取付
隅棟に鬼瓦を取り付けています
- 18.2014年04月15日
-
降り鬼の取付

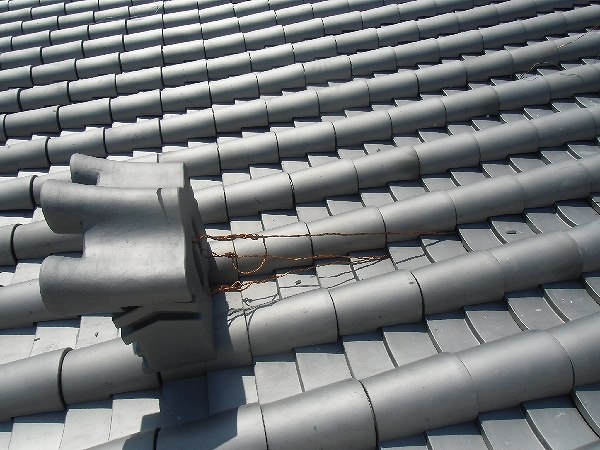

降り棟に鬼瓦を取り付けています。
銅線でしっかりと緊結します。
- 19.2014年05月07日
-

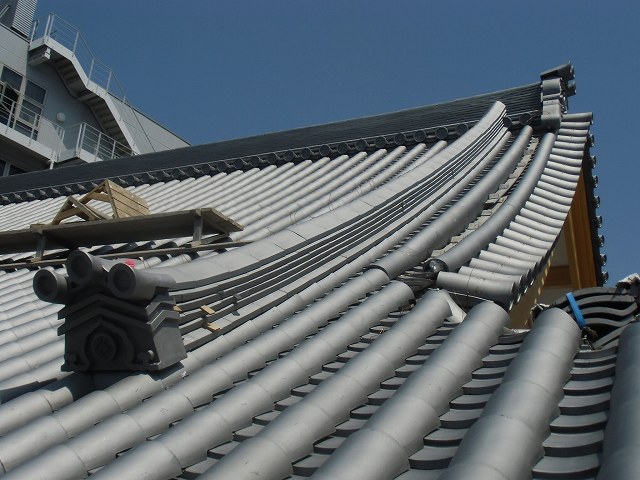

降り棟の施工が終わりました。
大棟 降棟を施工し隅棟へ取り掛かります。
