完工事例
社寺|すべて
冨春寺様 新築工事
岐阜県可児市
建築中レポート
- 1.2012年10月03日
-

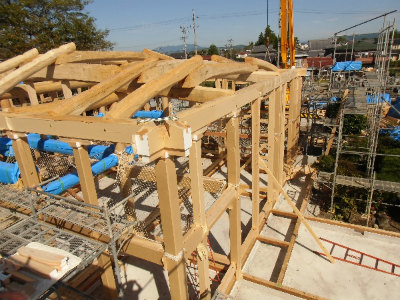

建て方が始まりました
田口建築様の工事で、冨春寺様の建て方が始まりました。
- 2.2012年10月15日
-

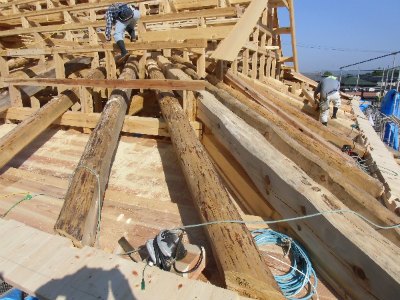

桔木が納まりました
本日全ての桔木が納まり現在は軒つらの高低の調整をしています。
かなり本堂の屋根らしくなってきました。
- 3.2012年10月16日
-
冨春寺様の瓦を製造しています
写真は隅巴という瓦を作っています。
冨春寺様の冨の紋が入っています。
お寺の屋根の左右の軒先が合うところに使う瓦です。
この部分に使われる瓦は、このほかに左右の羽根と呼ばれる瓦を使い3枚で一組になります。
この他、数十種類の瓦を使います。
お寺や神社は一般住宅に比べて多くの種類の瓦を使用します。
- 4.2012年10月24日
-

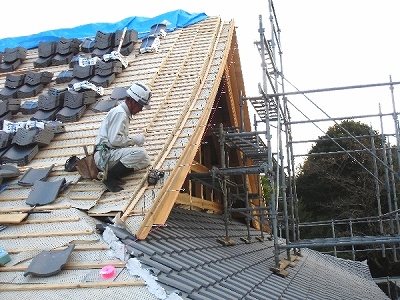

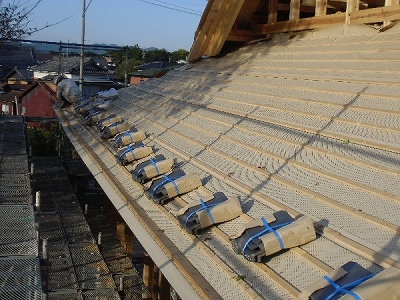

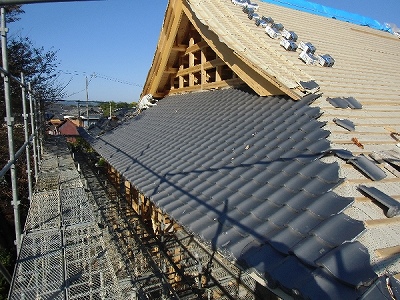

瓦葺き工事が始まりました
今週中には両妻部の平瓦が葺き終わる予定です
- 5.2012年10月25日
-

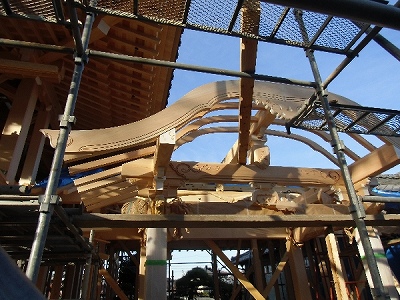

唐破風工事が始まりました
玄関の唐破風の取付が始まりました
- 6.2012年10月28日
-

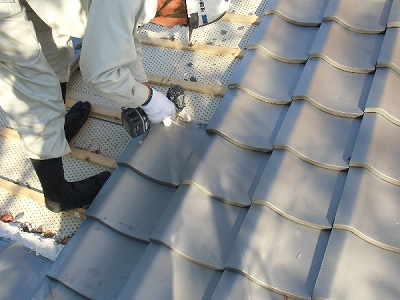

施工作業
桟瓦を施工しています。
- 7.2012年10月29日
-
妻側の桟葺き終了
現場本日両妻部の桟瓦葺きが終了です.
- 8.2012年11月02日
-
箕甲部の施工に入りました
妻部の瓦もおわり、妻足場も設置をして頂いたので本日から箕甲部掛瓦の工事に入りました。
- 9.2012年11月03日
-
掛巴を取付けました

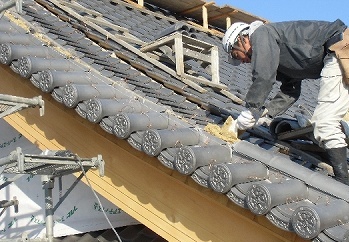

今日の作業は裏側西の掛瓦の取付と表西の掛瓦取り付け工事です。箕甲部は写真のように反っていますので、施工後巴の模様が同じに見えるために巴に入れた模様の角度が一つづつ変えてあります。これを「サグリ」と言います。施工後の掛巴のサグリもばっちり決まっています.北野瓦さん2名の応援です。
- 10.2012年11月16日
-

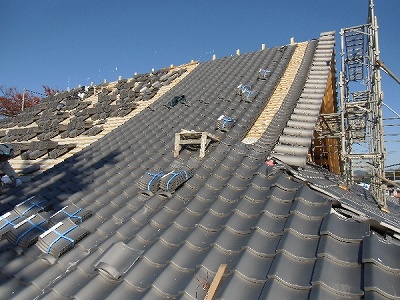

桟瓦葺きもあとわずか
裏側の平部も終わり今日は表側の平部の桟瓦を葺いています
後2日程で本堂の平部が終わる予定です
- 11.2012年11月20日
-
刀根丸の取り付け
先週で本堂の平部の工事が終り月曜日から掛け面度の取付と刀根丸の工事に入りました。
- 12.2012年11月29日
-

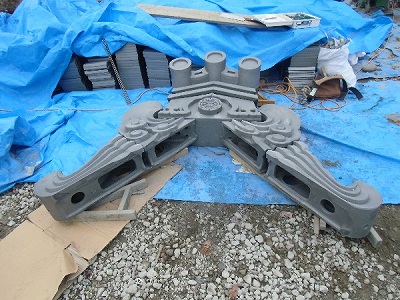

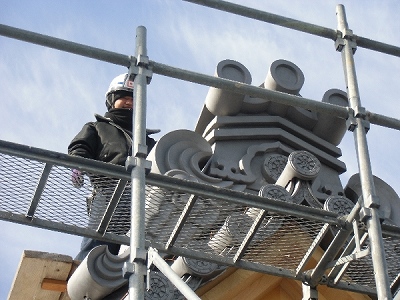

大棟の仮組
各鬼へお寺の紋の取り付けと、大棟の鬼の仮組みをしました。
- 13.2012年12月01日
-
鬼瓦取り付け
鬼瓦を取り付けました
- 14.2012年12月03日
-

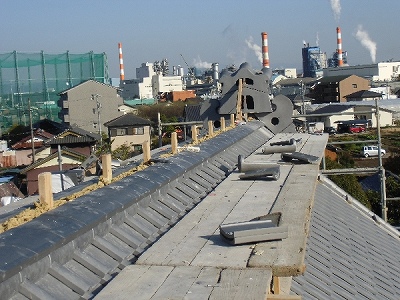

大棟の施工
大棟を施工しています
- 15.2012年12月20日
-

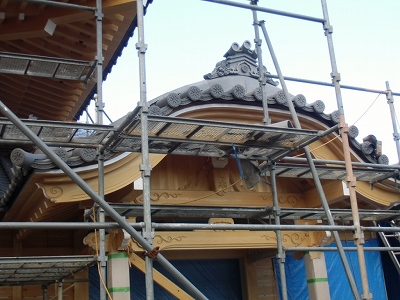

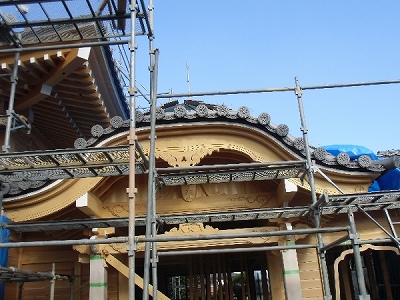

唐破風
唐破風の掛瓦と巴は納まりました
- 16.2013年01月08日
-

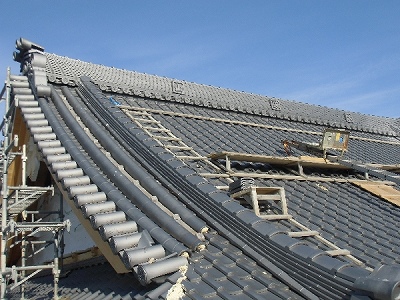

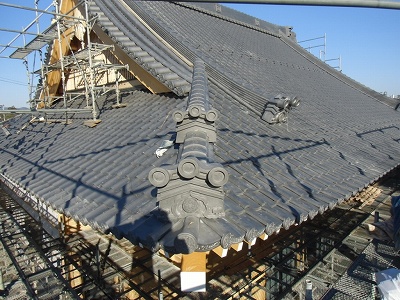

冨春寺様の瓦工事も大分進んできました。降り棟の施工途中の写真です。
降り棟が終わると隅棟4本を残すのみとなり後一踏ん張りです。
- 17.2013年01月17日
-
玄関の鬼の取付
冨春寺もいよいよ終りに近づいてきました。今日は玄関の唐破風の役物(獅子巴蓋)と鬼の取付です。 残るは棟工事のみとなり後1日で終了の予定です。
- 18.2013年01月18日
-
本堂の瓦工事が終了しました
今日で本堂の瓦工事は終了です。
瓦工事はまだ一部残っていますが、相当先の工事になります。
足場が外れた後に全体写真を掲載します。
- 19.2013年06月19日
-

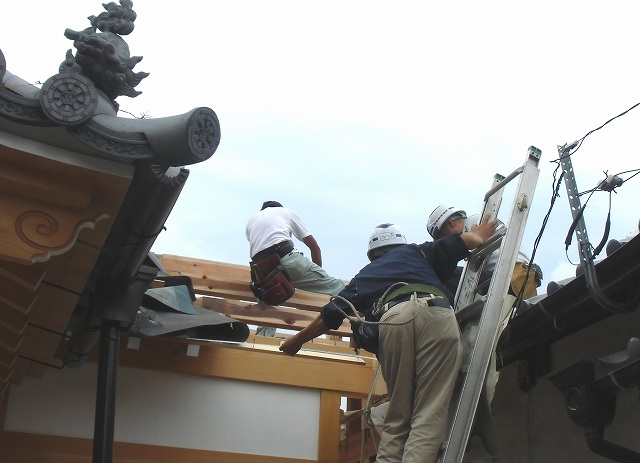

渡廊下の屋根工事が始まります
渡廊下の屋根工事が間もなく始まります。
瓦工事としては最後の工事です。
今日は現場の実際の寸法を測りました。
- 20.2013年12月08日
-
工事の完成
冨春寺様の工事が完成しました
