完工事例
社寺|すべて
久寶寺様新築工事
書院・庫裡・本堂・山門・トイレ・渡り廊下・塀
建築中レポート

- 1.2013年03月06日
-
久寶寺様の瓦工事が始まります。
久寶寺様の瓦工事がいよいよ始まります。
来週から書院の下葺き工事です。
寺紋が昨日の定例で決まったため軒瓦等の製造を待って瓦工事が始まります。
書院のあと庫裡・本堂(飛水版)・山門・トイレ・渡り廊下・塀と続きます。
工期は12月までです。
- 2.2013年03月11日
-

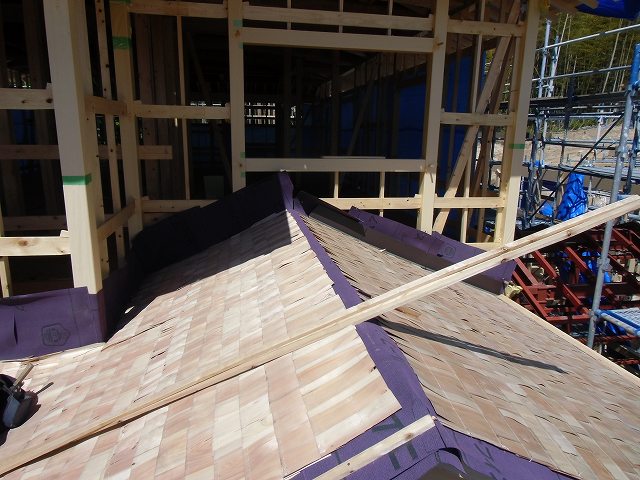

書院の下葺き材の施工
下葺き材を取付ました
- 3.2013年03月29日
-

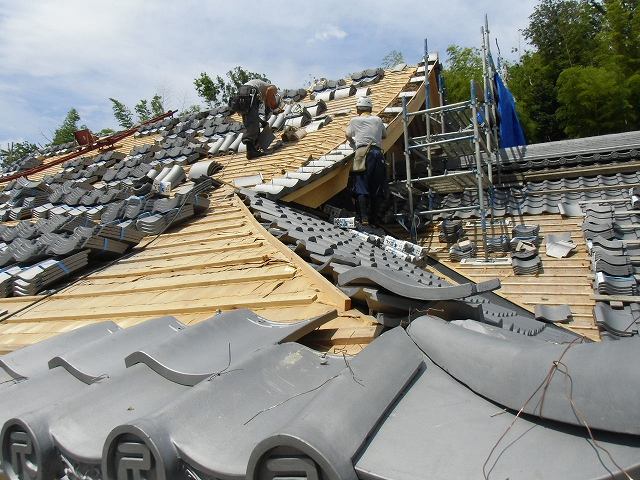

書院の瓦棒を打ち付けました
瓦棒を打ち付けたので、もうすぐ瓦を葺き始めます
- 4.2013年04月01日
-

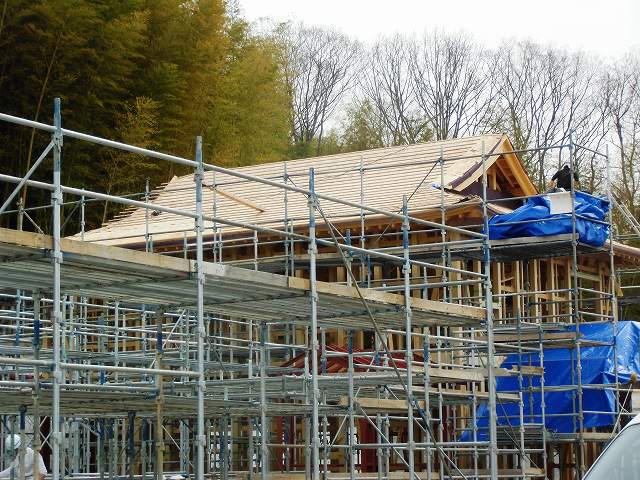

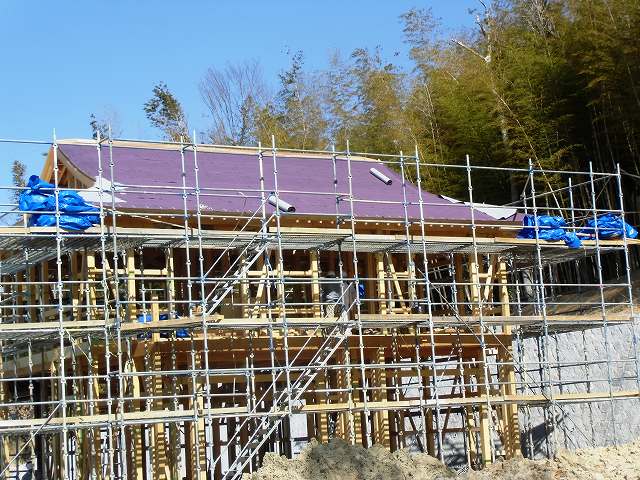

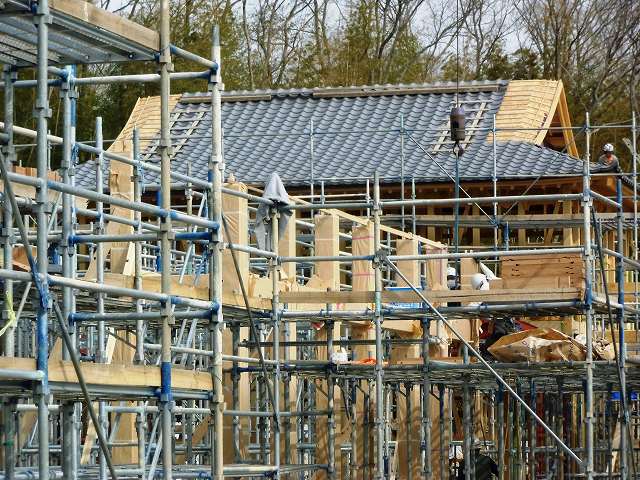

書院の瓦を葺き始めました
写真奥では、書院の瓦工事が進んでいます。
来週は庫裡の建て方が始まります。
瓦工事は本堂より庫裡のほうが先になる予定です。
- 5.2013年04月01日
-

本堂の建て方が始まりました
今日は本堂の建て方でした。
- 6.2013年04月15日
-
弊社の瓦工場へ製品確認に来ていただきました
ご住職様はじめ多くの皆雅に当社の飛水工場へ来社して頂き、瓦の製造状況を確認して頂きました。
- 7.2013年04月16日
-

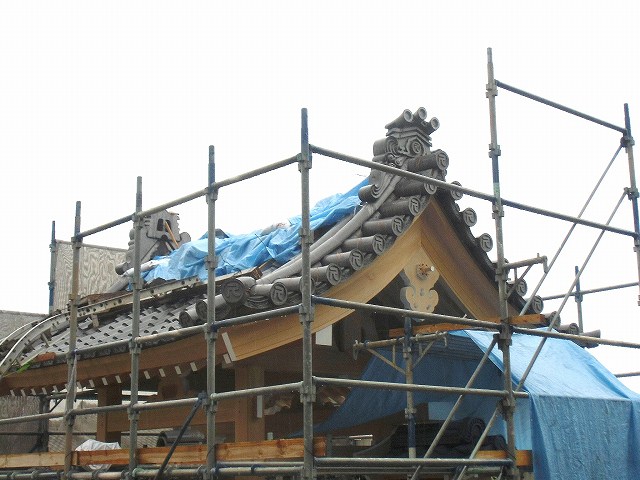

書院に鬼瓦が立ちました
経の巻き鬼瓦を取り付けました。
- 8.2013年04月26日
-

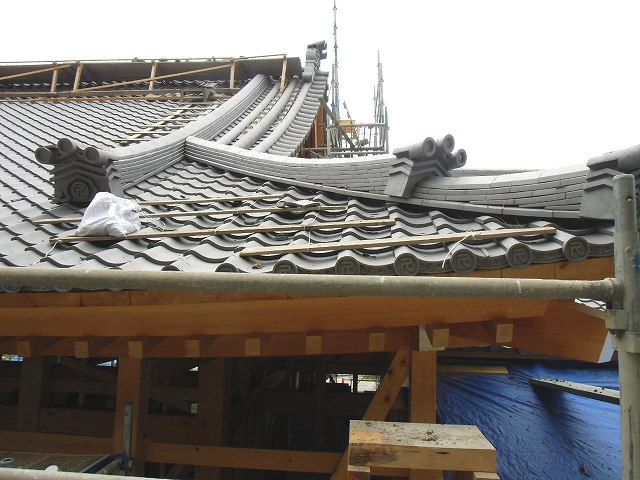

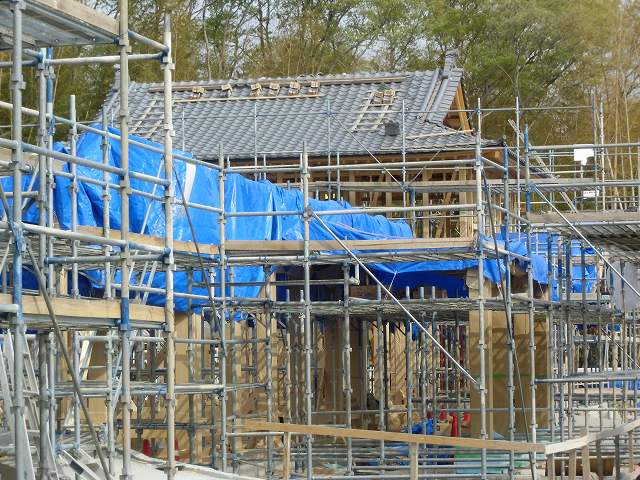

書院の棟部の完成
書院の棟部が出来上がりました。
- 9.2013年05月01日
-
庫裡の瓦棒打ち
庫裡の瓦棒打ちをしています。

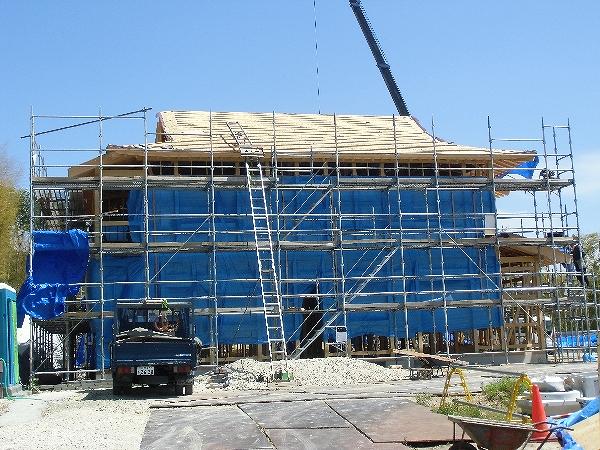

- 10.2013年05月01日
-
庫裏の下葺き材施工
下葺きは書院と同じく、ゴムアスルーフィングの上にコロシートを重ね張りしています。GW後に瓦上げの予定で工事は進みます。
- 11.2013年05月01日
-
書院の屋根完成
書院の屋根が完成しました。
- 12.2013年05月14日
-
鬼瓦の名入れ
鬼瓦製作工場へ工事関係者の方々が鬼瓦の検品と名入れに見えました。
- 13.2013年05月15日
-
庫裏の棟工事が始まりました
庫裏の鬼瓦が立ち、棟工事が始まりました。
- 14.2013年05月31日
-
庫裏の瓦工事
庫裡の瓦工事も残すところ降り棟と下屋の屋根になりました。
- 15.2013年05月31日
-
塀瓦の施工が始まりました
庫裡屋根工事と並行して塀瓦も施工が始まりました。
- 16.2013年05月31日
-

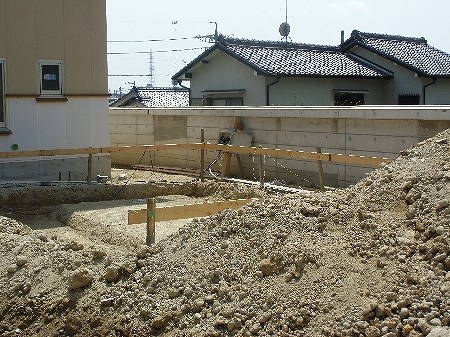

山門の基礎工事
山門の基礎工事が始まりました。
- 17.2013年06月10日
-

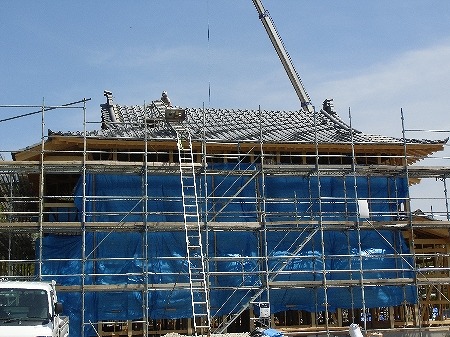

久寶寺様本堂

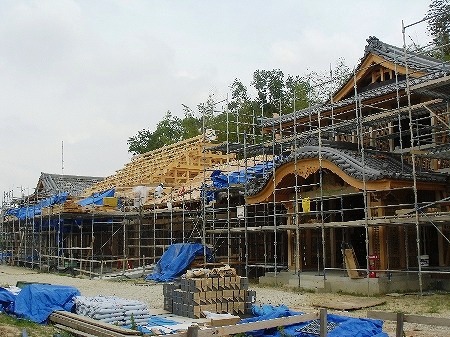

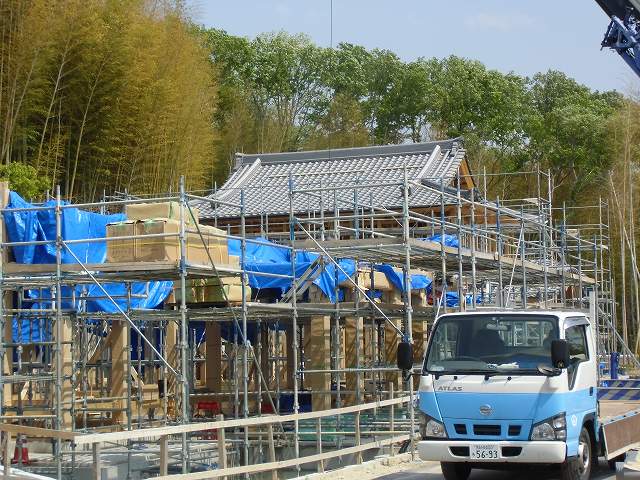

本堂の建て方も進んでいます。瓦工事は6月20日頃です。
- 18.2013年07月19日
-

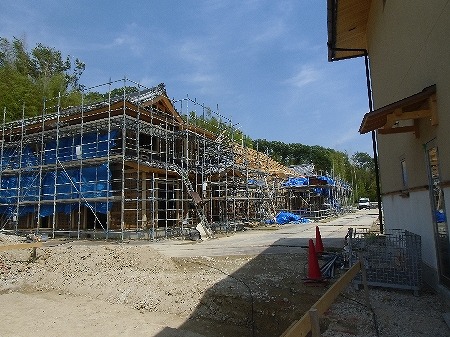

本堂

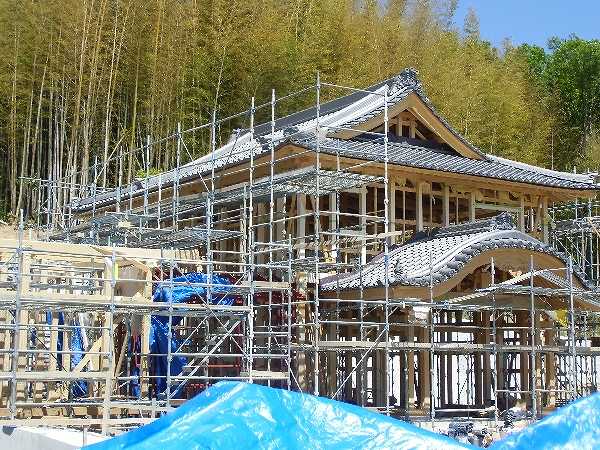

本堂の施工が始まりました。
- 19.2013年07月22日
-

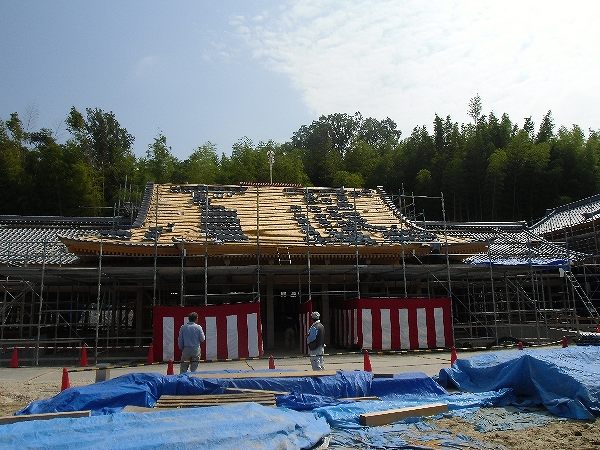

久寶寺様本堂上棟式
今日は久寶様本堂の上棟式に行ってきました。
ご住職様、檀家の皆様、工事関係者の皆様で50名程の参加のなか、おごそかに執り行われました。
- 20.2013年07月22日
-

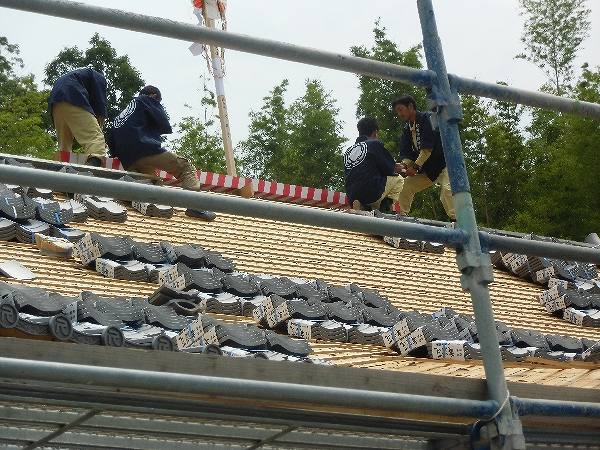

曳綱之儀
材木を引く曳綱之儀です
- 21.2013年07月22日
-
槌打之儀
柱を建てる槌打之儀です。
- 22.2013年08月10日
-
本堂平部施工
本堂は飛水版での施工です。
桟山と谷の差が良く分かり力強く感じます。
- 23.2013年08月23日
-
本堂
隅棟・降り棟の施工が終わり大棟の鬼が立ち、あとは大棟を積んで完成です。
- 24.2013年10月05日
-

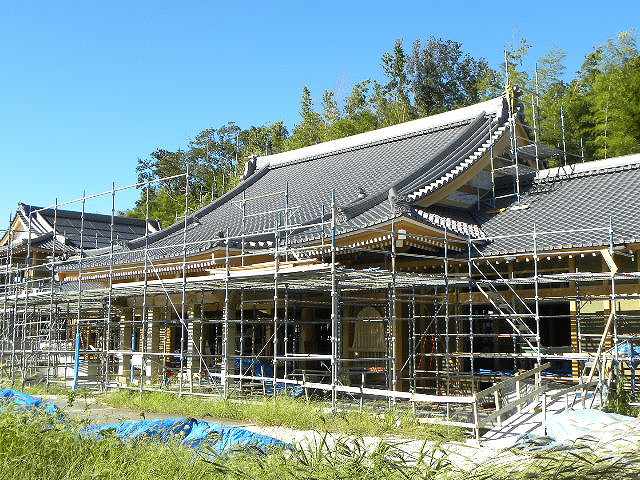

本堂
本堂の完成です。
- 25.2013年10月21日
-

山門
山門の施工が始まりました。
他の建物は引っかけ葺きですが、山門は設計士様の要望により本掛仕様の土葺きです。
- 26.2013年10月23日
-
山門
山門の鬼瓦が立ちました。
- 27.2013年11月05日
-
山門
山門が完成しました。
残りの当社工事はトイレと山門に繋がる塀があります。
- 28.2014年03月20日
-
工事の完成
久寶寺様の工事が完了しました
